Підготовка до опалювального періоду 2024-2025 станом на 1 серпня

|  01. 08. 2024

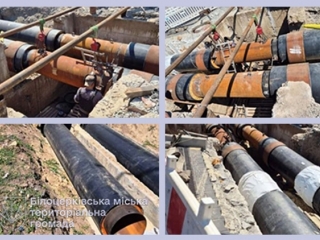

Проведені гідравлічні випробування теплових мереж від 47 котельних  (згідно графіка гідравлічних випробувань):

-  виявлені 43 пошкодження теплових мереж,

-  33 пориви ліквідовано та 3 – в роботі.

При проведенні гідравлічних випробувань на магістральному трубопроводі ТЕЦ-місто 16.04.2024 року були виявлені пошкодження магістрального трубопроводу:

  1. від ТК-4а до ТК-5  Ø820 мм

  2. в ТК-12 до ЦТП №9 – відгалуження  Ø 530 мм

  •    Завершено ремонтні роботи у 48 котельних

  • Згідно «Організаційно – технічних заходів по підготовці до опалювального періоду 2024-2025 років» проводяться  наступні роботи:

- повірка вузлів обліку газу та коректорів;

- заміна теплових мереж на попередньо-ізольовані труби;

- проводиться обслуговування вузлів обліку газу та теплової енергії;

- поточний ремонт на котельних;

- заміна та ремонт насосів на котельних та теплових пунктах;

- проводиться технічне діагностування, внутрішній огляд та гідравлічні випробування котлів та трубопроводів;

- капітальний ремонт електричних мереж з встановленням частотних перетворювачів для насосного обладнання;

- проводяться електровимірювальні роботи на об’єктах підприємства;

- асфальтування після аварійно-відновлювальних робіт на теплових мережах.

За матеріалами КП БМР «Білоцерківтепломережа»
